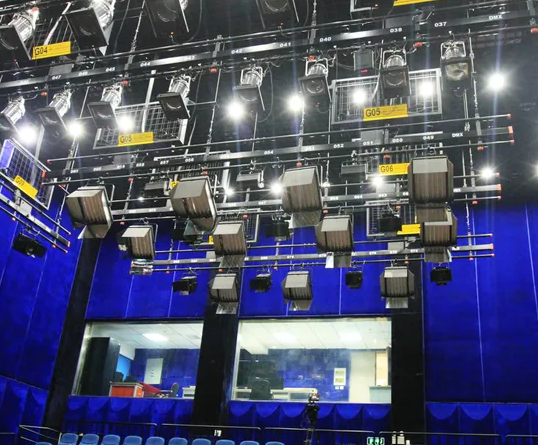

吊裝燈柵層鋼框架時,因為是垂直起吊,采用14臺10T手拉葫蘆和4臺5T手拉葫蘆,總吊重達160T,大于鋼框架90T的自重,完全滿足吊裝需要。

網架地面拼裝完成并驗收合格后,利用原有的混凝土圈梁固定手拉葫蘆,在砼梁、柱掛鋼絲繩處四角墊方木,防止局部受力過大破壞棱角,待吊點繩栓好,在各受力吊索具初步受力狀態下,對所有的吊具、卡具及吊點位置進行全面復核。
吊裝過程障礙物清除,確定安全后進行試吊,在整體網架提升離開支撐點200mm高時,用水準儀測量各吊點的標高,調整無誤后,觀察網架變形情況,確定無異常后檢查所有吊具受力后的鏈接狀態,在確保各受力點萬無一失后方可進行正式起吊。
每個手拉葫蘆均由專人輪流操作起吊,由指揮員統一協調指揮,各手拉葫蘆操作人員的拉鏈拉放節奏和幅度應一致。吊裝過程中應保持各吊點均勻同步上升或下降,以減少網架結構受力不均勻,并避免網架與周邊結構相碰。設專人觀測網架各吊點的標高,要求相鄰吊點的高差值不應大于吊點間距離的1400,且不宜大于100MM。當有超過傾向時,要及時調整,使各吊點相平后再繼續同步起吊。當超越突出障礙物需要網架傾斜起吊時,應保持網架呈一傾斜面。
網架吊裝高度超過支座頂面后將手拉葫蘆制動,然后進行補拼,網架的補拼必須及時進行,必要時用水平向手拉葫蘆和拖拉繩調整網架平面位置,以保證補拼的工作面;需要時搭設專門的操作架,確保安全。支座安裝位置和標高按符合設計圖紙要求,在尺寸允許范圍內可根據網架實際尺寸進行適當的調整,將支座臨時固定。
網架補拼完成、支座臨時固定后進行網架就位。網架就位調整采用水平向手拉葫蘆和拖拉繩進行,一般每個相鄰邊設1個~2個水平向手拉葫蘆。調整過程中要注意平面與高度兩個方向,防止與結構碰撞。調整要注意節奏,由專人查看,避免調過再返工。網架就位時微調水平向手拉葫蘆,并使網架同步均衡下落。網架就位后盡快正式固定支座。
網架支座固定后,拆除手拉葫蘆和吊索捆綁繩。吊撐與網架焊接球連接處用氣割切除吊撐桿件,氣割時不傷及焊接球,然后用磨光機將連接處打磨平整。網架就位固定好后,采取類似方法把燈柵層鋼框架起吊固定。
